今年,GE Vernova的Haliade-X型13兆瓦风机遭遇第三次叶片事故,再次将新一代巨型风机制造与安装的严峻挑战置于聚光灯下。有市场分析师指出,这一系列事件深刻反映了超大型风机项目的复杂性和高风险。

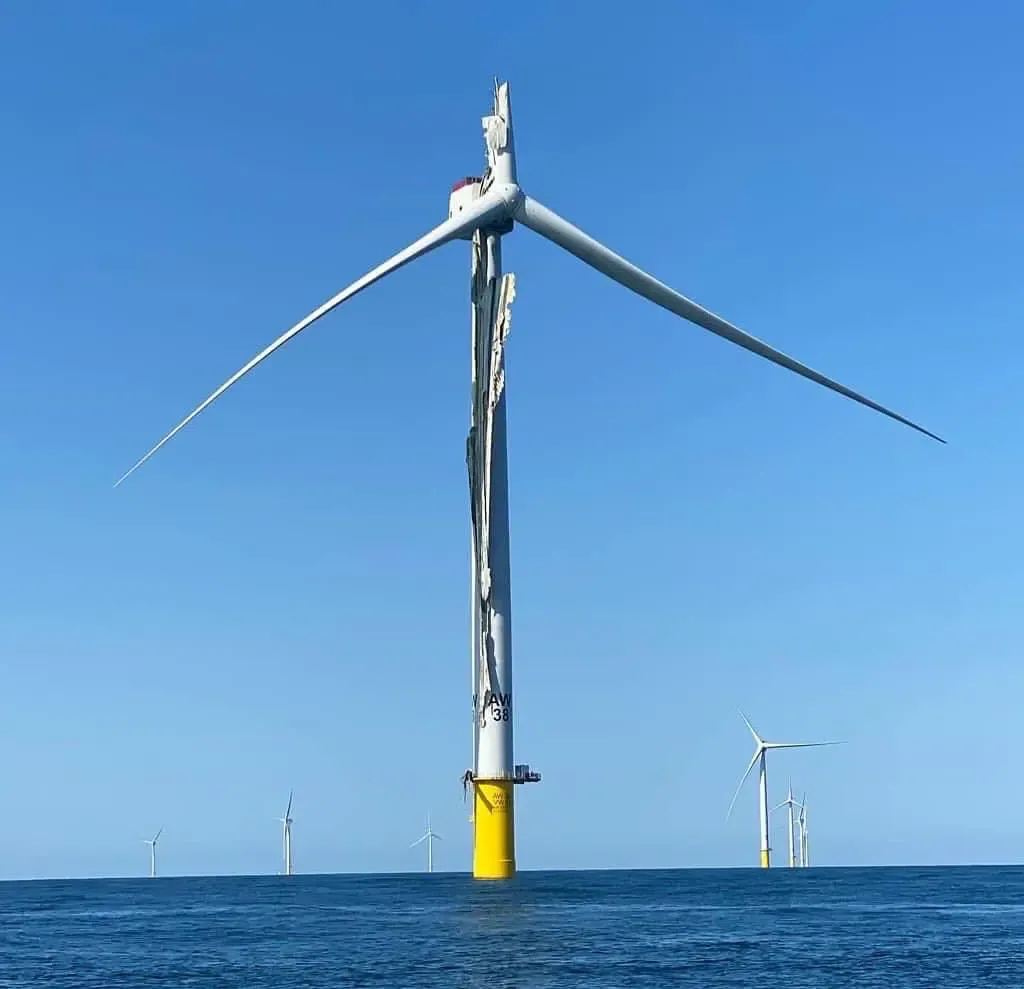

8月22日,GE Vernova报告称,英国Dogger Bank风电场的一台107米长叶片在调试期间发生故障。这是该公司数周内发生的第二次事故,之前在7月13日,Vineyard Wind项目的一片叶片在马萨诸塞州玛莎葡萄园岛附近折断,碎片掉入海中,导致海滩暂时关闭,并引发了当地社区的强烈反应。GE初步认为事故原因是位于加拿大加斯佩的工厂在制造过程中的“偏差”所致。此外,Dogger Bank风电场今年5月也发生过另一起叶片事故,原因被归结为安装问题。详见此前报道《OWA每日资讯 | GE Vernova “三连摔”,叶片又双叒坏了?!》
这一系列事故迅速引发业界的广泛关注。可再生能源咨询公司IntelStor的首席执行官Philip Totaro表示:“第一次在Dogger Bank发生的安装事故是不幸的,第二次因制造缺陷而在Vineyard Wind发生的事故是巧合,因为它们发生在不同的项目地点和不同的工厂。然而,第三次事故表明问题严重,连续的事故,尤其是跨越不同项目和工厂的案例,凸显了问题的严重性。这可能为中国企业进军欧洲市场提供契机,并巩固Vestas与Siemens Gamesa在美国市场的领先地位。”
据美国清洁能源协会数据,目前Siemens Gamesa在美国海上风电市场占据57%份额,Vestas紧随其后占32%,而GE仅占11%。

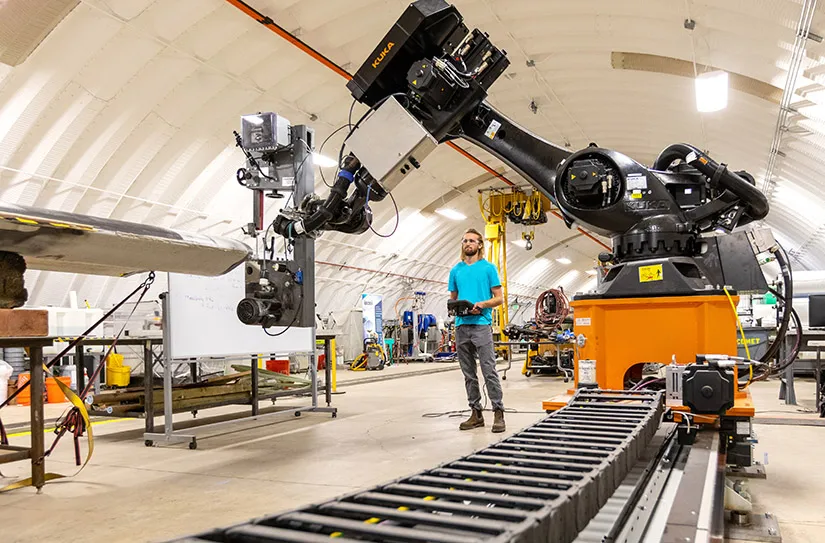

Haliade-X是目前在商业项目中安装的最大风力涡轮机之一,其叶片直径达220米,轮毂高度260米,其制造与安装难度前所未有。BloombergNEF风能分析师Atin Jain指出,这些叶片不仅尺寸庞大、重量惊人,还因高度依赖手工制造而难以保证一致的质量水平。
尽管自动化被视为解决之道,但风机制造商和叶片供应商在投资上仍显谨慎。Totaro强调,行业亟需加大自动化投入以提升效率和质量控制。Jain则补充,目前自动化叶片制造技术仍处于试验阶段。
对于GE及其行业影响,分析师意见不一。Totaro认为,若Dogger Bank事故确认与工厂制造相关,GE将面临保险承保困难和订单流失的双重打击。而Jain则认为,全球项目开发商将密切关注GE的应对措施,其订单量可能短期内受到冲击。尽管这些事故发生在GE Vernova正在摆脱多年巨额亏损之际,但如何在财务紧张的情况下优先处理质量问题,将成为GE面临的一个重大挑战。
在美国,Vineyard Wind的事故也加剧了对海上风电的反对声浪,但Jain认为这不会影响美国海上风电的长期发展趋势。BloombergNEF预测,至2030年,美国海上风电装机容量将达13.1吉瓦,尽管这一数字远低于美国总统拜登提出的30吉瓦目标,但为最终实现拜登政府提出的40吉瓦目标奠定坚实基础。Jain强调,尽管叶片事故偶发,但不太可能阻碍这一目标的实现。
